沃思堡通过 AMI 计划找到了移除铅管的方法
四年多前,密歇根州弗林特市的水资源危机浮现,当探寻到该市仍在使用多少铅管时,与全国许多同行一样,沃思堡水利局也没有完整的记录信息。
长期以来,沃思堡对此策略是,只有在某根铅管出现问题需要更换或在其他作业中发现了铅管时,才会将其更换。 多年来,在此策略的作用下,更换了很多条铅管,但在过去,城市工作人员和承包商不需要记录他们在何时何地进行了这些更换。 据说,多年以来,大概从地下挖出了多达 400 条铅管。
据沃思堡政府了解,截止两年前,该市还有大约 1,600 条铅管保留在水表旁。 此后,工作人员开始逐个水表调查,为沃斯堡新的高级计量基础设施 (AMI) 计划测量和收集 GPS 数据,在此过程中已经发现了大约 1,200 条铅管。 其余 400 条铅管由从事其他工作的外勤人员确定。
内城,是城镇中最古老的部分,也被认为是大部分铅管所在的地方,因此我们在内城中进行了 97% 的调查。 在全市范围内,水管的检查作业已完成 70%。 那些未经检查的水管,主要位于在 1986 年《安全饮用水法》禁止使用铅管后很久才进行开发的地区。
“准确风险评估的最大[挑战]之一是如何获取优质数据,”沃斯堡水务主管 Chris Harder 说。 “因此,获取数据以量化我们在这方面的风险是很重要的。”
沃斯堡的目标是到 2021 年底更换所有主要的服务管线。 Esri ArcGIS 制图和数据收集技术使工作人员能够更加高效地工作,以期在截止日期之前达成目标。 Esri 的 Operations Dashboard for ArcGIS 可以真实地了解主要服务管线的作业进展情况,并计算预计完成日期。
环境保护署 (EPA) 已经认可沃思堡的铅管拆除作业。 EPA 网站展示了该市以及其他 16 个具有铅管拆除计划的社区。
EPA 表示:“20 年来,沃思堡已经在城市维护作业过程中发现并移除了一些主要服务线的铅管。” “沃斯堡水利局计划在未来几年内拆除该市中剩余的所有铅管。”
识别铅管位置

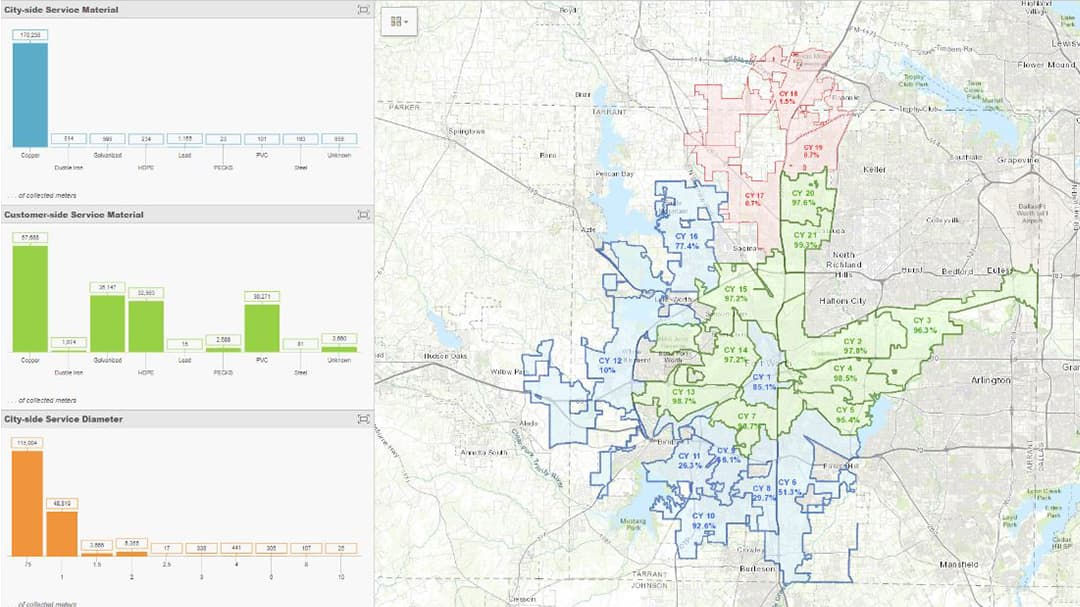

![](/content/esri-sites/zh-cn/industries/water-utilities/community/fort-worth-case-study/_jcr_content/par/grid_container/gc-par/columnsystem/wpar/image_95200435.img.jpg/1652795327575.jpg)
大约三年前,该市水利局开展了一项收集超过 260,000 个水表的 GPS 坐标的项目。 目的是支持新实施的 AMI 计划。 水利局管理员认为,这是他们最终确定主要服务线铅管所在位置的好机会。 水管材料的识别可以与数据收集一起完成。 现场工作人员可能需要几分钟时间来刮开水表两侧的服务管线,并报告是否为铅管。
值得注意的是,客户仅在水表旁发现了 15 条铅管。 工作人员发现了更多由镀锌钢制成的线路。

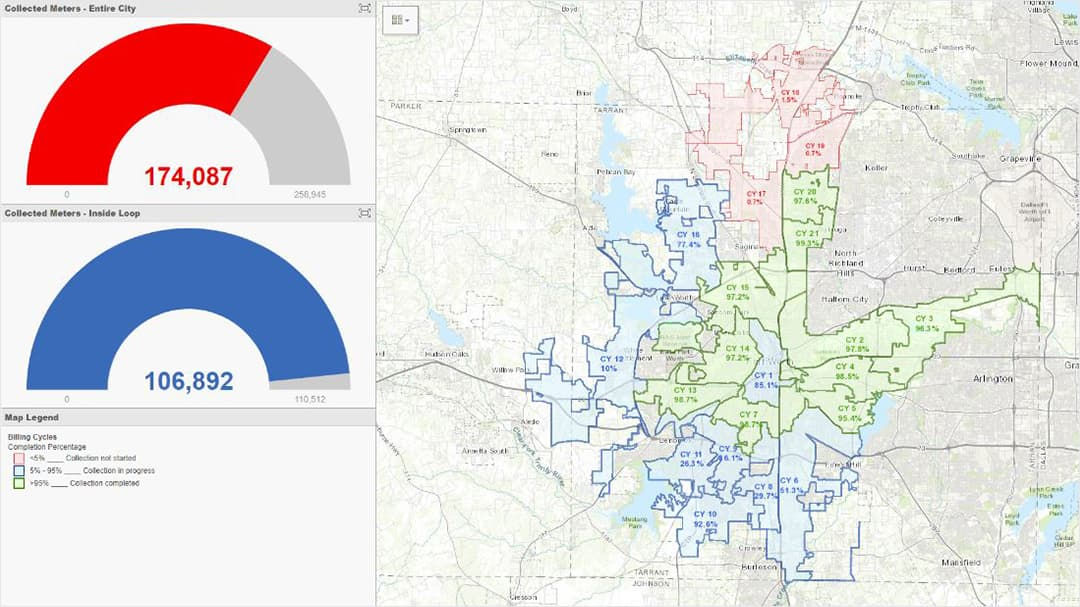

![](/content/esri-sites/zh-cn/industries/water-utilities/community/fort-worth-case-study/_jcr_content/par/grid_container/gc-par/columnsystem/wpar/image.img.jpg/1652795327615.jpg)
捕获数据
沃斯堡的现场工作人员正在使用 Trimble R2 GNSS 接收器来捕获 GPS 坐标。 在绘制每个水表时,还会记录水表的尺寸和水管的材料。 工作人员可使用 Android 平板电脑,通过 Trimble Unity 3.0 接收工作指令,这是一种以地理信息系统 (GIS) 为中心的移动技术软件,可自动更正原始数据并将更正后的数据与 ArcGIS 地理数据库同步。
沃斯堡水利局的 IT 经理 Homer Garza 说,沃斯堡获得的数据远不止于水表的相关数据。 他说,水利局的工作人员已经纠正了计费差异,现在他们可以轻松进行新的数据分析水平。
“随着地图软件变得更加高效,我们开始绘制干线、服务管线、消防栓、阀门、仪表等所有这些其他细节,”Garza 说。 “所有这些资产都互联在一个网络中。 分析能力大大增加。 不仅可以绘制资产地图,还可以查看资产之间的关系。 比如说,你能看到在关闭某个阀门后,对系统其余部分的影响。”
数据访问简化了城市范围内的作业
在水利局内,客户服务、现场操作、计量服务和计费服务等各个部门的员工都可以在桌面或移动设备上查看 ArcGIS Online 地图。
例如,现场作业人员可以准确地看到仪表的位置以及该处水管的材料,从而使工作人员能够携带正确的设备,无需返工。 此外,还减少了工人在物业查找水表所需的时间。
该信息也可供其他城市部门使用。 比如,交通部门和市政工程部门,可以更好地协调道路改善工程与规划中的供水和下水道工程。
水利局的各部门充分利用了 Operations Dashboard for ArcGIS 的功能。
“仪表板可展示进度、显示收集数据的区域,”Garza 说。 “还可显示基于前 60 天收集的进度,并根据该速率预测结束日期。 恰好为主管们提供了一种方法,解决他们在进度中遇到的问题。”
